装修经营实务 · 流程数据型
很多项目签约时看起来有利润,完工后却发现几乎没有留下。问题往往不是某一笔大损失,而是一连串没有被及时记录的小变化。
先看签约利润是怎样被重新改写的
一个项目签约时预计毛利正常,施工中增加了两次未签认的小改动、一次补料和三天返工。每件事单看不大,月底合并后却把利润吃掉。

图2|动态利润管理要把每次变化关联到责任岗位和可追溯证据。
变化发生在哪些节点
01 · 利润节点
签约利润不是最终利润
签约收入减去预算成本,只能反映项目开始时的判断。施工期间每一次增减项、材料替换、人工调整和工期变化,都可能改变预计利润。
02 · 利润节点
漏项与低估最先侵蚀毛利
报价阶段范围不清、工程量口径不一、复杂节点未识别,会让成本在现场暴露。建立“报价—图纸—合同附件”交叉检查,才能减少带病开工。
03 · 利润节点
未签认变更最容易失控
客户一句“顺便改一下”,如果没有变更单、价格与工期确认,就会变成企业承担的免费工作。先确认后施工,紧急事项也要留存授权证据。
04 · 利润节点
采购与施工偏差需要日常记录
实际采购价、损耗、退补货、人工投入和返工应按项目归集。只到月底看总账,已经无法追溯是哪一个环节造成偏差。
05 · 利润节点
建立动态利润台账
每周更新合同额、已确认变更、预计收入、预算成本、已发生成本、完工预计成本、应收与实收。老板看到趋势,才有机会在项目结束前纠偏。
执行核对
□ 合同范围与预算成本是否对应
□ 每项变更是否先确认再执行
□ 实际采购与人工是否按项目归集
□ 完工预计成本是否每周更新
□ 应收、实收和节点是否同步
让数据进入责任与预警
动态利润表不能只由财务维护。项目经理确认现场发生,采购提供实际价格,设计和客户经理确认变更,财务负责归集与核对。老板看的是跨岗位共同确认后的预计结果。
每周复盘不需要逐笔讨论全部费用。优先看预算偏差最大的三项、尚未签认的变更、未来两周可能发生的采购与人工成本,以及已经影响回款的交付问题。把注意力放在仍能改变的事项上。
项目结束后还要比较签约预算、过程预计和最终结果,找出偏差出现在哪个节点,并把高频原因回写报价、采购和变更标准。

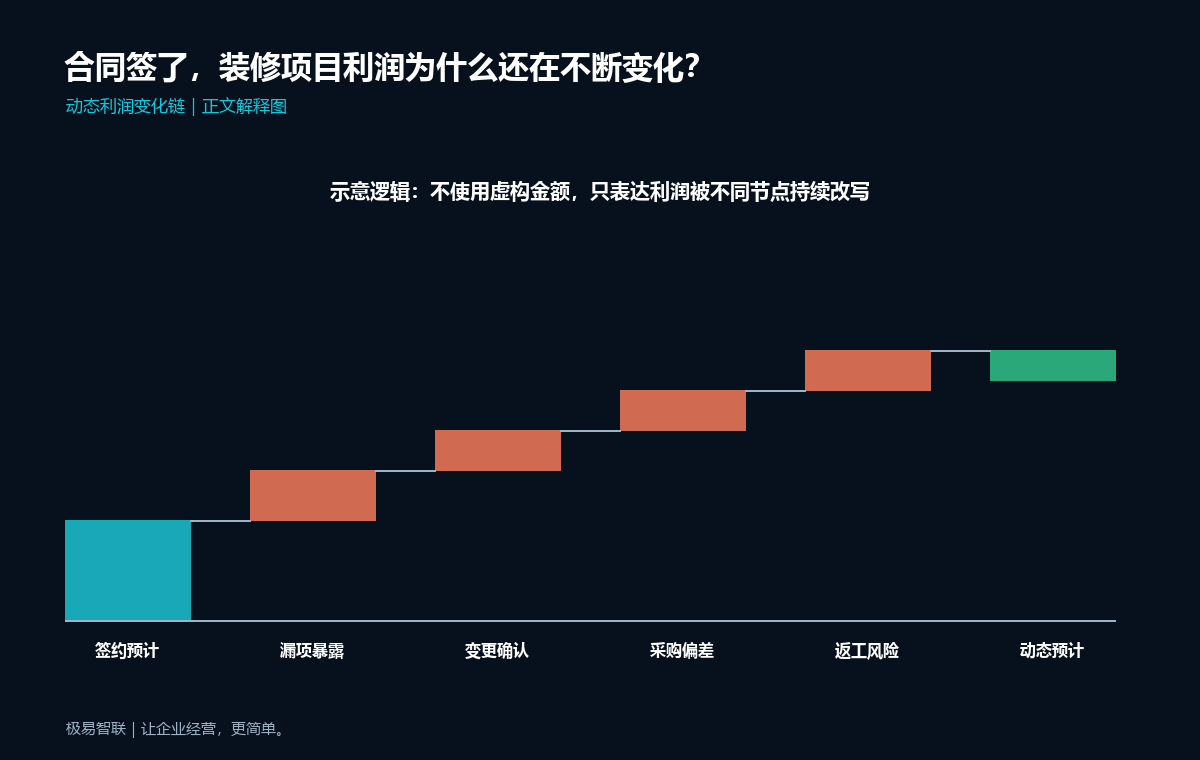

图1|签约预计利润会被漏项、变更、采购偏差与返工持续改写。
项目经理负责确认现场变化,采购录入实际价格,设计或客户经理关联变更,财务核对归集。每周固定一个时间更新预计完工成本,避免动态利润表变成财务月底独自补账。台账中的每个异常数字都要能够追溯到变更单、采购记录或现场证据。
老板复盘时先看偏差最大的三项和仍可改变的事项:尚未签认的变更、未来采购、预计返工与回款节点。已经发生的损失用于改标准,尚未发生的风险才是本周管理重点。会议结束时必须明确一个纠偏动作和复查日期。
利润变化要区分“已发生”和“仍可改变”
材料已经采购、人工已经发生的偏差,是实际成本;尚未采购、尚未施工但按当前方案预计发生的偏差,是预测风险。两类数字混在一起,会议很容易只解释过去,却没有安排可以改变未来的动作。
动态利润表应为每项偏差保留来源和状态:预算、已确认、已发生、预计或待核实。老板先看金额较大且仍可纠偏的三项,再决定补签变更、调整采购、优化排期还是停止无效投入。
现场判断
• 这笔偏差来自哪份记录?
• 它已经发生还是仍可纠偏?
• 谁在什么日期前完成处理?
本篇执行卡
谁负责:项目经理确认现场,采购与财务共同更新
在哪一步做:每周项目经营复盘之前
留下什么证据:变更单、采购记录、已发生成本、完工预计成本和回款状态
出现例外怎么办:未取得可靠依据的成本以预计状态呈现,不伪装成已确认数字
极易观点
项目利润不是财务完工后算出来的结果,而是经营团队在每个确认节点共同守住的过程。
说明:本文为经营方法参考,不替代具体项目的合同、设计、工程、材料或专业技术判断。
