“就是一套六十多平方米的旧房,为什么不能先报一个总价?”这是旧改咨询中很常见的问题。客户担心预算失控,装修公司也担心报价太高失去机会,于是最省事的做法,往往是先套用新房项目,再把拆除和修补加进去。
问题在于:旧房报价最大的变量,通常藏在“已经存在但还没有查清”的部分。报价不是越快越专业。先把确定与不确定分开,客户才能理解价格,企业也能守住交付边界。
01 · STARTING POINT
新房报价从方案开始,旧房报价要从现状开始
新房空间相对空白,报价通常可以围绕设计方案、现场尺寸和施工做法展开。旧房不同:眼前已经存在墙体、管线、门窗、家具、设备和使用痕迹。哪些保留,哪些拆除,哪些打开后才能确认,会直接改变工程量和责任边界。
因此,旧房报价的第一张表不应该是价格表,而应该是现状记录。没有现状记录,报价员只能把未知塞进单价、备注,或者干脆忽略。前者让价格失去竞争力,后者把风险推到开工以后。

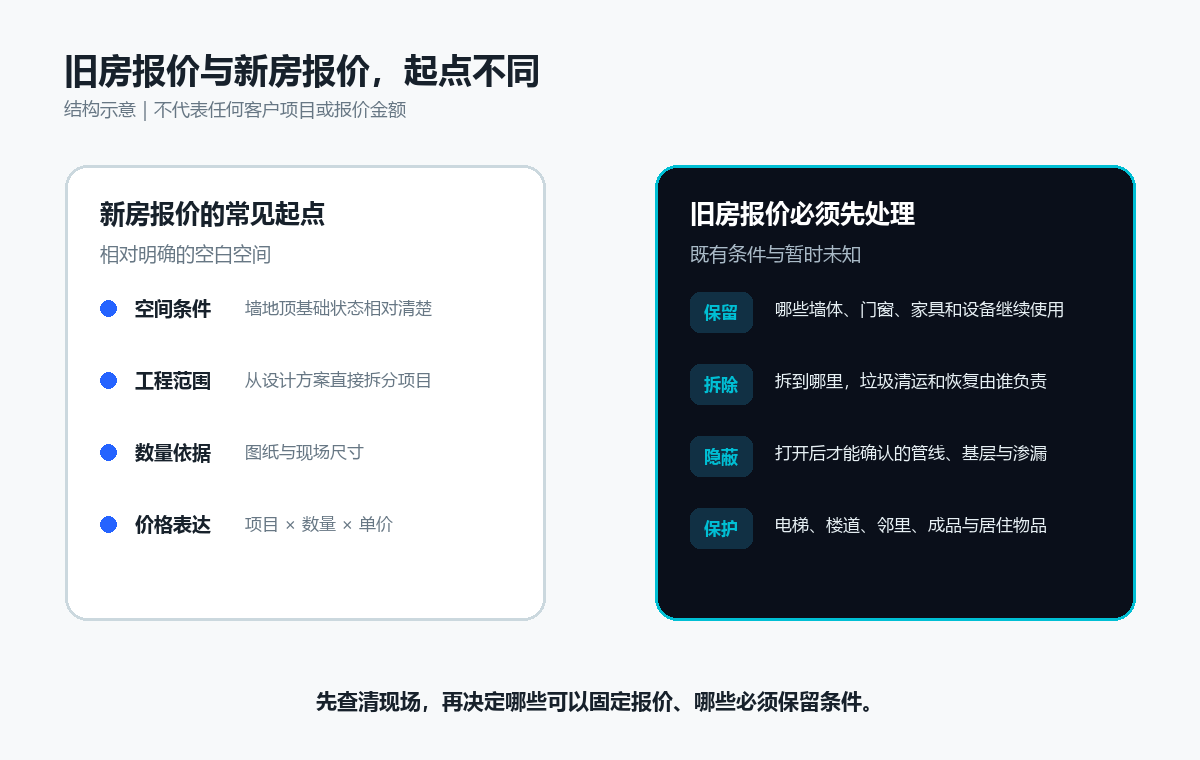

图1|新房与旧房报价的差异,首先来自报价起点,而不是单价高低。
02 · FOUR ZONES
把每一项费用放进四个区域
旧房报价最实用的做法,是把项目分成四区。它不是全国统一计价标准,而是一种帮助企业说清报价边界的内部方法。
A区是已经确认的项目。现场位置、施工做法、数量依据和材料要求都清楚,可以按双方约定的计价方式进入基础报价。
B区是暂时不能确认的项目。常见于拆除后才能看到的基层、旧管线状态、渗漏原因和结构连接。这里不能只写‘按实际发生结算’,还要写明什么情况触发、由谁确认、使用什么单价或重新报价。
C区是客户可选项目,例如设备升级、局部功能增加、材料替换。它们独立列出,避免把尚未决定的内容混进基础总价。
D区是明确不含项目,例如第三方检测、客户自购设备安装条件、超出约定范围的搬运或物业收费。写明不含,并不等于推卸责任;还要说明交接接口由谁确认。

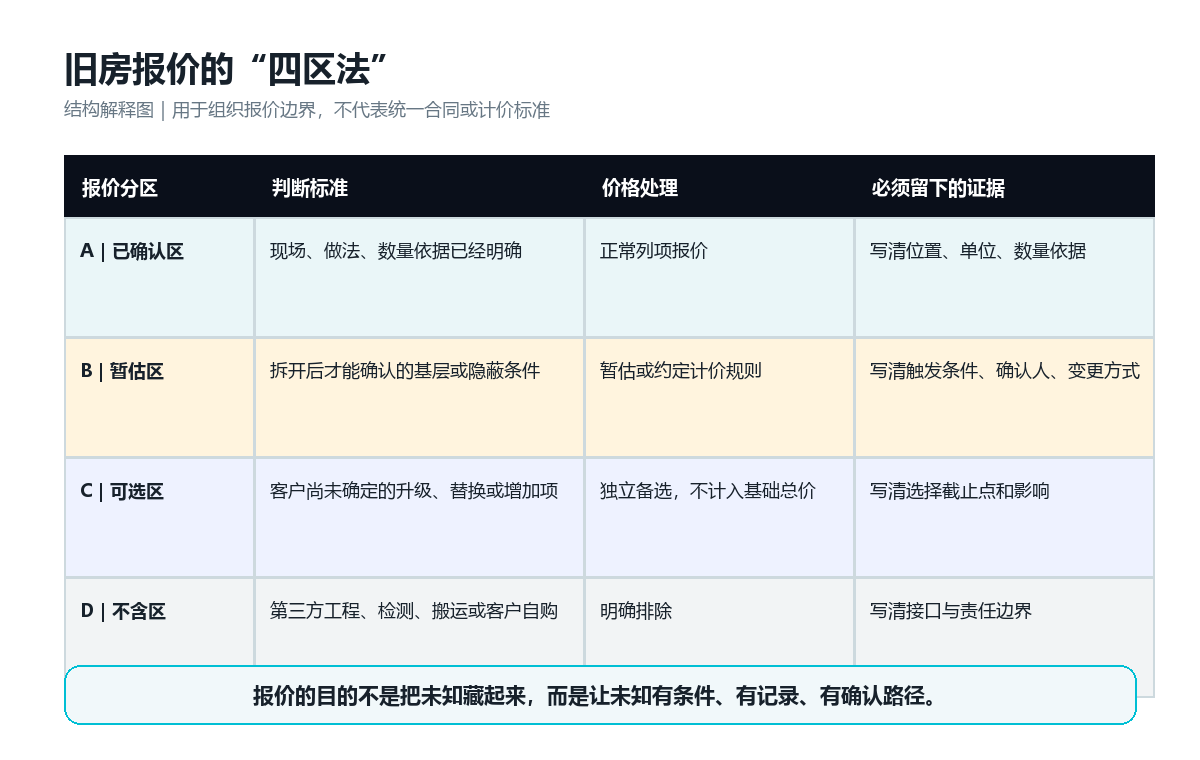

图2|四区法把“价格多少”拆成四种不同的确认状态。
03 · SITE EVIDENCE
第一次勘查,至少留下五类证据
第一,保留项。记录继续使用的墙体、门窗、家具、设备和成品,并说明保护要求。
第二,拆除边界。明确拆到什么层次,垃圾清运、垂直运输和恢复由谁承担。
第三,隐蔽线索。对水迹、空鼓、老化管线、异常气味等只记录所见事实;需要检测的内容,不凭目测下结论。
第四,进场条件。记录电梯、楼道、作业时间、物业手续、材料堆放和邻里影响。
第五,数量依据。区分现场实测、图纸计算、暂估数量和客户口述,不能把四种依据写成同一个确定数字。
勘查人完成记录,报价人引用记录,项目经理复核高风险事项。三个人使用同一个项目编号和版本,才不会在签约后重新解释现场。
04 · CONTRACT LINK
报价、工艺与变更必须是三套相互关联的记录
市场监管总局合同示范文本库中的京津冀2023版住宅装修合同,把工程预算单、材料质量工艺标准和隐蔽工程预算单分别列出;河南省2025版示范文本也要求增减项目通过工程项目变更单处理。这些是区域性示范文本,不等于全国统一规则,但它们共同提醒企业:一张总价表无法承担全部约定。
报价单回答项目和价格;材料工艺表回答做到什么程度;变更单回答开工后发生了什么变化。三者使用相同项目编号,变更引用原报价项目,结算才能沿着记录往回查。
签约前还要结合项目所在地的合同示范文本、物业要求和适用规定,由企业负责人或专业人员完成最终审核。本文不替代合同和法律意见。
05 · ONE PROJECT
今天先拿一个近期项目做一次反向检查
不需要马上重做全部报价体系。先选择一套正在勘查、尚未签约的旧房,把现有报价逐项标记为A、B、C、D四区。任何无法归类的项目,都说明现场事实、报价边界或内部责任还没有说清。
负责人:报价或商务负责人组织;执行节点:首次勘查完成后、报价发出前;检查证据:现场记录、照片编号、报价分区和版本;例外处理:涉及结构安全、燃气、电气、防水等专业判断时,交由具备相应能力的人员或机构复核。
当客户再问‘为什么不能现在给一个总价’,团队可以把回答从经验解释,变成一份看得见的现状与边界记录。
本篇判断
旧房报价的专业性,不体现在把所有未知写成一个总价,而体现在每一项未知都有条件、证据和确认路径。
