定制工厂经营 · 生产版本控制
客户看效果图时选的是暖灰,门店后来寄来一块偏米色的样板,拆单员在系统里又找到一个名称相近的木纹编码。三份资料单独看都像对的,等产品装到现场,颜色却成了最难解释的问题。
颜色差异有材料批次、光线和显示设备等客观因素,但版本混乱属于管理问题。生产前需要的不是再问一句‘是不是这个’,而是一份能把实物样、材料编码、适用部位和批准人锁在一起的唯一记录。
01 · 三个版本
效果图、样板和生产单分别能证明什么
效果图用于表达空间关系和综合色彩倾向,屏幕、渲染参数与环境光都会影响观看结果,因此不能单独作为材料颜色验收依据。实物样板能够呈现纹理与表面效果,但必须说明样板来源、批次和适用范围。
生产工单承担执行责任,必须引用已经确认的材料编码和版本。工单如果只写‘暖灰’‘浅橡木’之类口头名称,车间仍然需要猜测。三份资料的职责不同,最终要在一张确认记录里汇合。
02 · 唯一基准
先定义颜色确认的优先级
建议把签字或电子确认的实物样板设为外观基准,把系统中的材料编码设为采购与生产基准,再用效果图说明整体搭配。三者之间必须建立对应关系,而不能相互替代。
如果项目没有实物样,应在生产释放前补样确认;如果只能依据供应商标准样,应标明样板编号和可接受的批次差异。任何人发现对应关系不一致,都有权暂停释放。

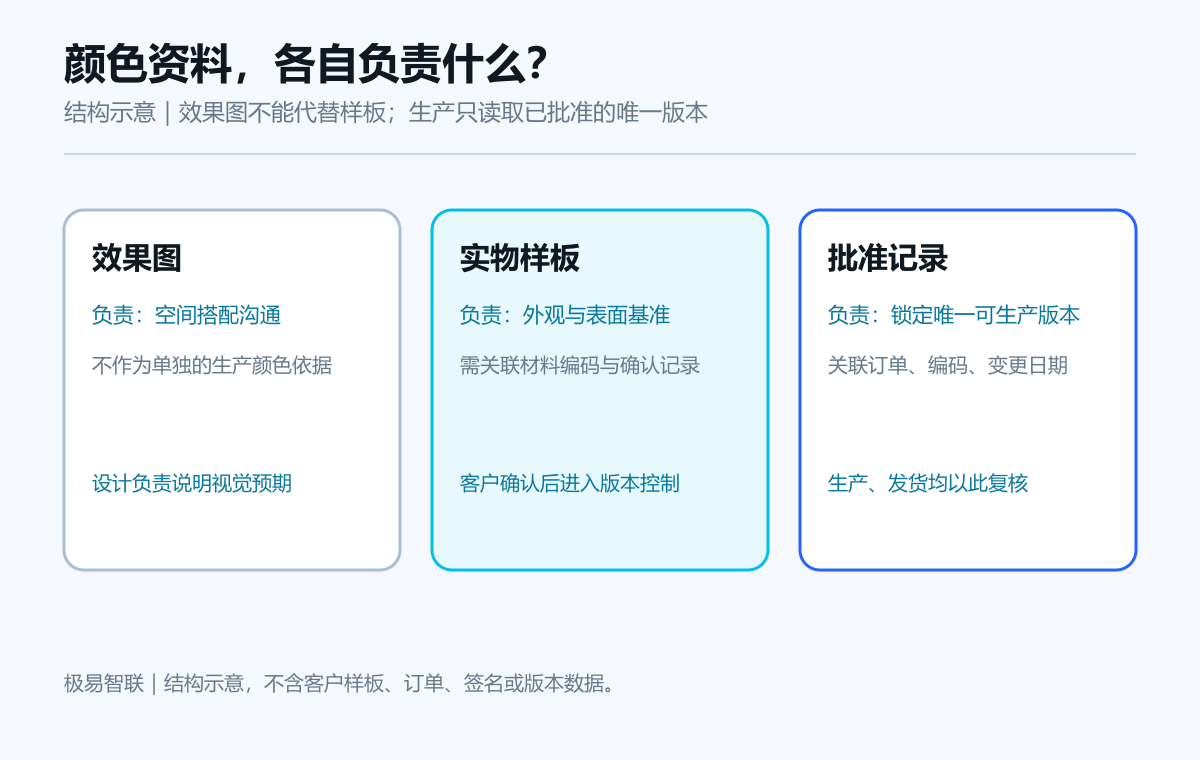

图1|效果图、样板和材料编码各有职责,批准记录负责把它们锁成同一版本。
03 · 确认字段
一份有效记录至少要锁定八项信息
项目编号、空间或产品、材料名称、材料编码、样板编号、表面工艺、适用部位、确认日期与确认人,是颜色版本追溯的基本字段。门板、柜体、墙板和开放格若使用不同材料,要分行记录。
确认照片应同时拍到样板、编号和项目标识,并注明照片仅用于版本识别。不能只在微信里发一张没有编号的近景图片,几周后没人能判断它对应哪一套订单。
04 · 变更规则
客户换色以后,旧版本必须退出执行链
变更记录写清原版本、新版本、影响部位、价格和交期影响,再由相关责任人确认。新版本生效时,同步更新报价、拆单、采购、生产和安装资料,并在旧文件上标注作废。
口头通知和群里一句‘改成B色’不能视为完整变更。已经采购或生产的部分要单独列为异常,明确处置方式,避免新旧材料继续混入。

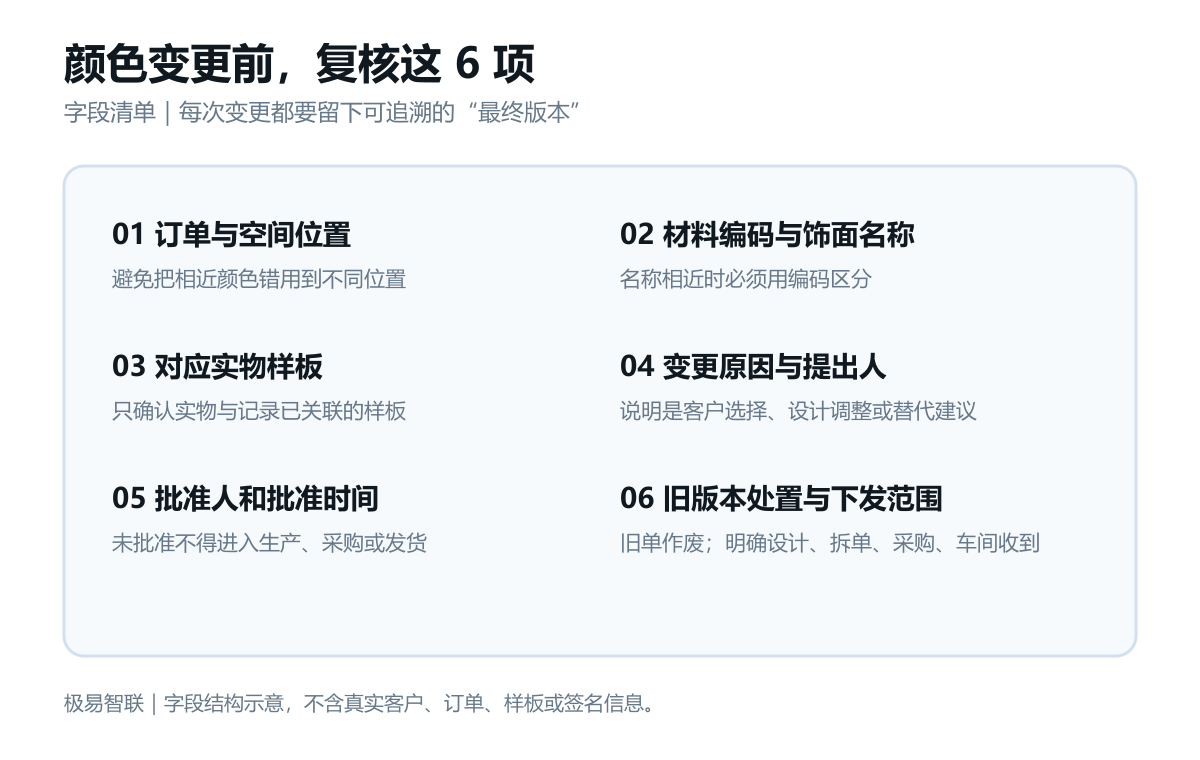

图2|每次变更都要贯穿确认、拆单、采购、生产与发货,旧版本必须退出执行链。
05 · 生产释放
车间只接收状态为已批准的版本
拆单完成后,由设计、拆单或工艺岗位核对效果图说明、实物样与材料编码。生产释放单记录核对人、核对时间和版本号;缺少任何关键项时,状态保持待确认。
采购下单、开料和门板加工都引用同一个项目版本号。打印资料与系统记录同时存在时,打印件标注生成时间,防止现场拿旧纸单覆盖新版本。
06 · 交付复核
安装前再确认一次‘发出的就是批准版本’
包装或发货环节可对关键饰面进行抽查,将标签、材料编码和确认样关系留档。现场光线不同可能造成感知差异,安装团队应携带确认记录说明判断依据,避免只凭手机照片争论。
发生争议时,先查版本链,再判断材料、工艺或现场光线因素。没有完整版本链,企业很难区分是客户变更、内部执行错误还是合理批次差异。
今天可以先检查
□ 效果图、实物样板与材料编码是否建立一一对应关系?
□ 每个饰面是否记录适用空间、部位和表面工艺?
□ 样板照片是否同时包含项目标识与样板编号?
□ 颜色变更后旧工单、旧图纸和旧样板状态是否作废?
□ 采购、拆单和生产是否引用同一个项目版本号?
□ 生产释放前是否由明确岗位完成核对并留痕?
本篇执行卡
谁负责:设计负责人完成客户颜色确认,工艺或拆单岗位核对编码,生产负责人只接收已批准版本
在哪一步做:设计定稿、材料变更、拆单完成、采购下单和生产释放之前
留下什么证据:实物样板编号、确认照片、材料编码、适用部位、版本号、批准记录与作废记录
例外怎么办:天然木皮、石材等存在自然差异的材料,应补充选材、拼纹、色差范围和批次说明,不能用单块小样承诺完全一致
极易观点
颜色管理的重点不在于要求所有材料毫无差异,而在于让所有岗位明确同一个批准版本,并能解释允许差异与执行错误的边界。
本文为定制工厂内部版本管理参考。具体颜色验收、天然材料差异和质量要求,应结合合同、确认样、产品标准及供应商技术资料约定。
