企业介绍全屋定制管理系统· 深度指南· 行业知识库装修经营管理系统· 深度指南· 行业知识库客户案例行业洞察解决方案帮助中心联系我们
‹ 返回行业洞察定制生产

设计、报价、拆单总要重复录入,定制工厂的问题到底出在哪?

先建立一份可信订单记录,再让不同岗位从同一来源取得所需信息。

约 4 分钟阅读更新于 2026-08-12极易智联 JIYI LINK

定制工厂经营 · 信息复用

设计把客户选中的颜色写进方案,报价按自己的材料简称计价,拆单又重新从聊天记录里确认一次。后来客户换了颜色,三个人分别改了三份文件;其中一份没有改到,错误就沿着订单进入生产。

这类问题表面上叫重复录入,真正困难的却是:哪一份记录代表当前订单?谁有权修改?修改以后,哪些岗位必须重新确认?如果这三个问题没有答案,即使减少一次输入,也只是把风险换了一个位置。

01 · REAL COST

重复录入,真正重复的是判断

同一份客户信息被录入三遍,确实浪费时间;但比时间更贵的是同一字段被定义了三遍。设计说‘烟灰’,报价写‘灰色饰面’,拆单使用内部花色编码。三种表达都可能没有错,却无法自动证明它们是同一个对象。

因此,优化目标不应只是把设计文件复制到报价表,而是让空间、柜体、材料、颜色、工艺等关键对象拥有稳定身份。后续资料可以长得不同,但必须能追溯到同一个订单ID、对象ID和当前有效版本。

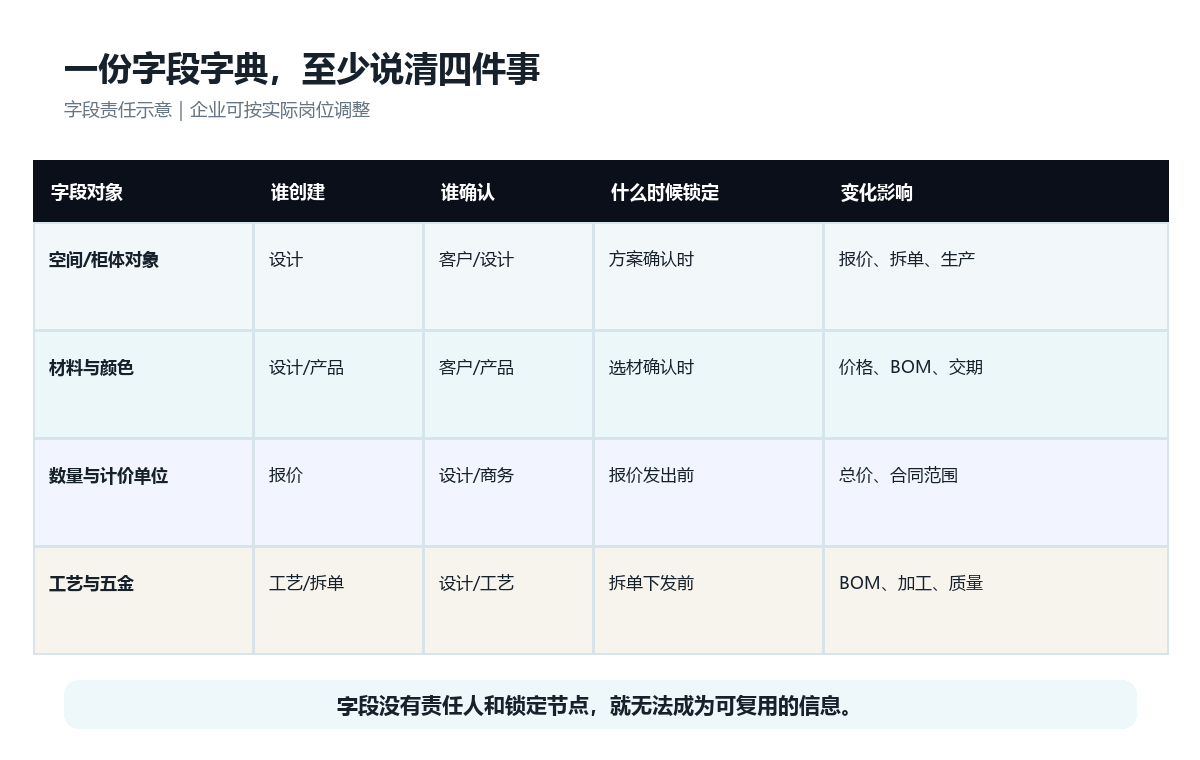

图1|三份资料各自维护,与三种输出共同引用一份订单记录,是两种不同的管理逻辑。

02 · ORDER OBJECT

先建立订单对象,再生成不同资料

一份可信订单记录并不等于把所有资料塞进一张大表。它至少包含四层:订单层确认客户与项目;对象层确认空间、柜体和部件;属性层记录材料、颜色、尺寸、工艺和数量;状态层说明草稿、待确认、已确认、已下发或已作废。

设计资料用于表达空间与产品,报价资料用于表达价格与范围,拆单资料用于表达生产对象。三种输出不必完全相同,但它们引用的订单、对象和版本必须一致。否则所谓‘系统打通’,仍然只是多份文件之间搬运文字。

03 · FIELD OWNER

每一个关键字段都要有责任和状态

字段只有名称还不够,还要回答四件事:谁创建、谁确认、什么时候锁定、变化会影响什么。客户姓名可以由销售创建;空间与柜体由设计创建;计价单位由报价负责人维护;工艺与五金由工艺或拆单岗位确认。

锁定并不意味着永远不能修改。每次修改都应产生新版本:旧版本保留但停止执行,新版本记录变更人、时间、原因和影响对象。涉及价格、BOM、采购或交期的变化,应由对应岗位重新确认,不能只在群里说一句‘已经改了’。

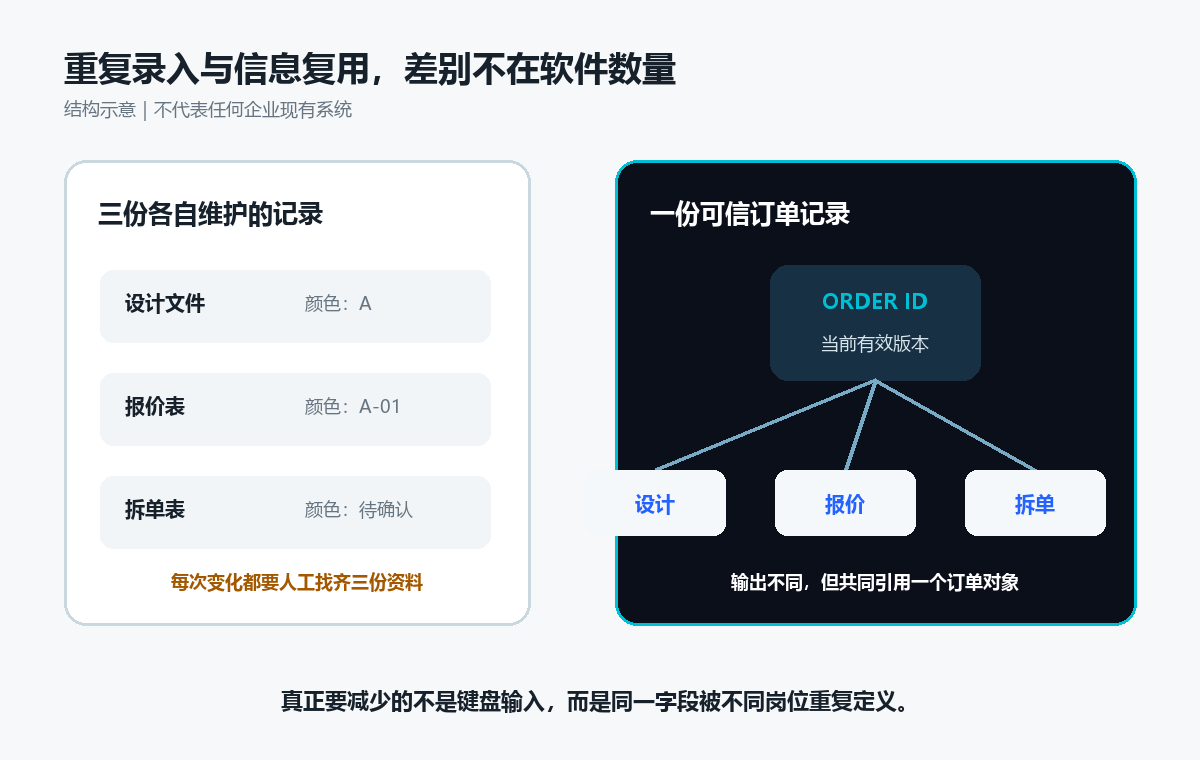

图2|字段只有同时明确创建、确认、锁定和影响范围,才能被后续岗位复用。

04 · FIVE DAYS

用一张订单做五天试点

先拿一张近期订单做演练,不需要立刻改完全部系统。第一天列出设计、报价、拆单各自使用的字段;第二天找出名称不同但实际同义的字段;第三天为关键字段确定创建人与确认人;第四天规定锁定节点和版本状态;第五天模拟一次材料变更,检查价格、BOM和交期是否都收到影响提醒。

评审时要能在三分钟内找到五项证据:唯一订单ID、当前版本、变更记录、确认人和受影响资料。只说‘大家都知道了’无法完成验证。找不到的地方,就是下一轮需要补的字段或交接规则。

05 · EXECUTION

把责任、节点和例外写进交接规则

负责人:运营或数据负责人组织字段梳理,设计、报价、拆单分别确认本岗位输入与输出。执行节点:一张试点订单从方案确认进入报价和拆单之前。检查证据:字段字典、订单ID、当前版本、变更记录和交接状态。

例外处理:客户尚未确认的材料或尺寸保留‘待确认’状态,不提前当作生产依据;紧急变更可以先冻结受影响输出,但必须由授权岗位确认新版本后再继续。信息复用必须守住一条底线:任何岗位都不能悄悄使用失效版本。

本篇判断

信息复用的核心,是让同一字段只被定义一次、确认一次,并在变化时沿着订单关系重新校验。减少录入只是随之产生的结果。

本文提供的是订单信息组织方法,不代表特定软件功能、国家标准或客户实施结果。具体字段、权限和生产规则应由企业结合产品与流程确定。

← 上一篇装修设计方案讲清楚了,为什么报价还是反复修改?下一篇 →装修公司短视频有播放,为什么到店量还是没有增加?
返回行业洞察

有一道经营难题,想找人聊聊?

预约一次经营调研,极易智联结合你的厂型、单量与目标,给出清晰的数字化路径。
